前言
在进行封面装修中,很多时候要用到石材制品,相对于以前的湿贴法,现在比较流行墙面干挂石材施工。墙面干挂石材施工工艺比较简单,而且省工省力,效果也好。下面我们就来熟悉一下墙面干挂石材施工工艺吧。
·适用范围·
本标准适用于工业与民用建筑室内、外墙干挂石材饰面板的施工。

·干挂石材工艺总流程·

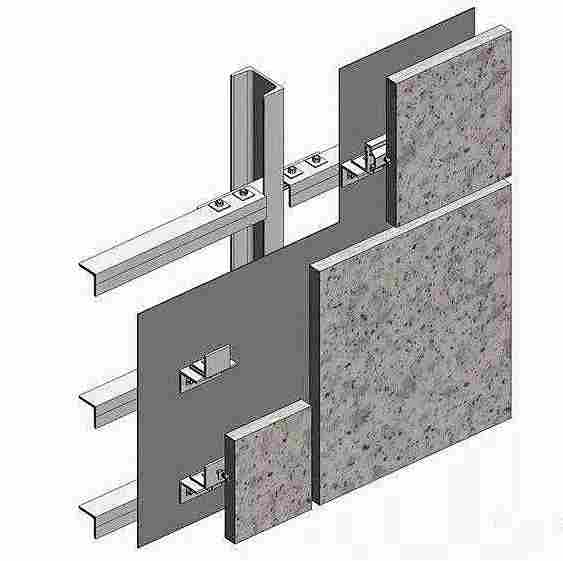

结构尺寸检验→放线→支底层饰面板托架→维护结构上打孔→安膨胀螺丝→上连接件及龙骨→底层石材安装→石板上孔抹胶及插连接钢针→调整固定→石材安装→贴防污条、嵌缝→清理大理石、花岗石表面→刷罩面剂或打磨结晶处理。
·操作工艺·
A.结构尺寸检验:

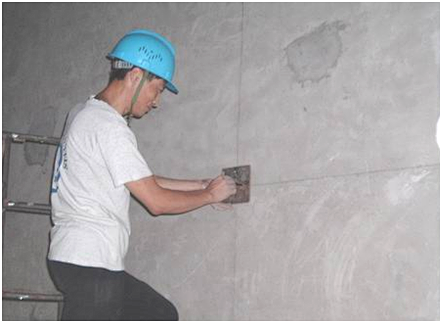

1.清理预做饰面石材的结构表面。

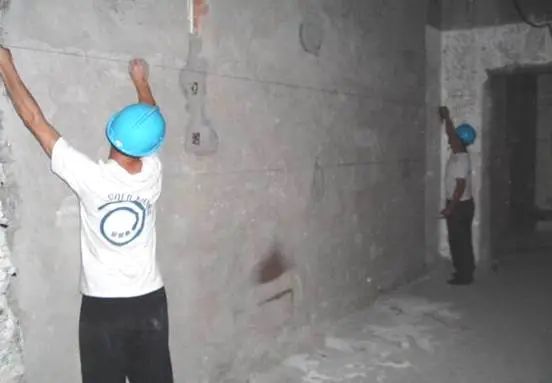

2.同时进行吊直、套方、找规矩,弹出垂直水平线,并根据设计图纸和实际需要弹出安装石材的位置线和分块线。

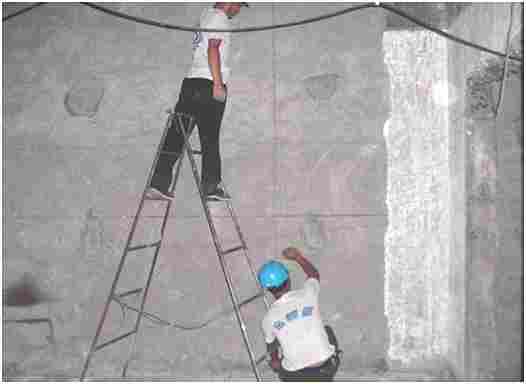

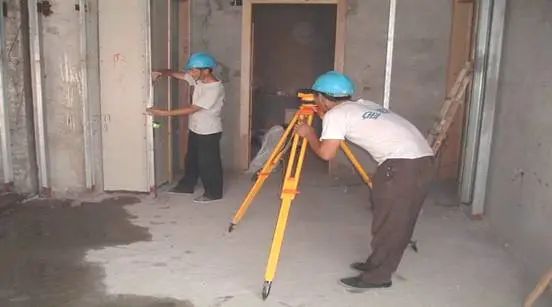

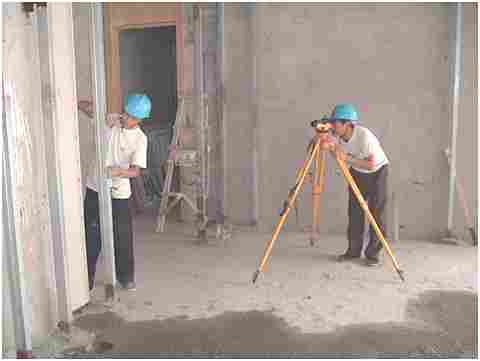

3.按设计图纸要求,石材安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角200mm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装,并在控制线的上、下做出标记。

B.干挂钢基层
1.清理预做基层的结构表面

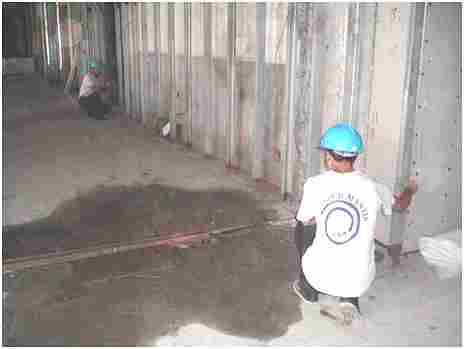

2.进行吊直、套方、找规矩,弹出垂直线水平线

3.根据弹好的水平线固定平钢板

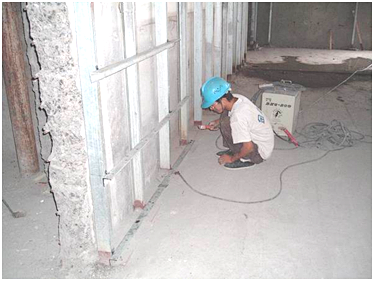

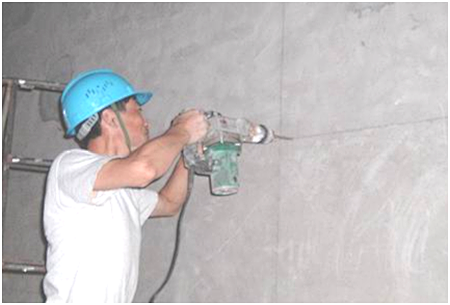

冲击钻打孔

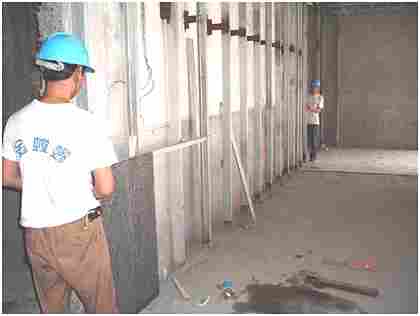

安装平钢板
4.钢基层制作完成

钢基层固定件完成

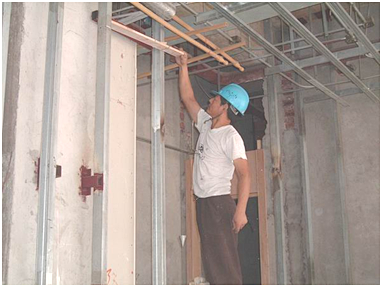

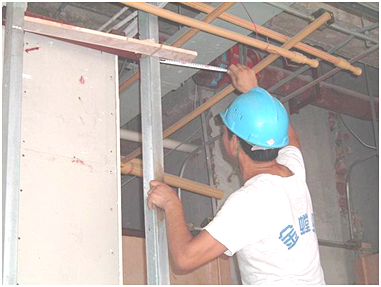

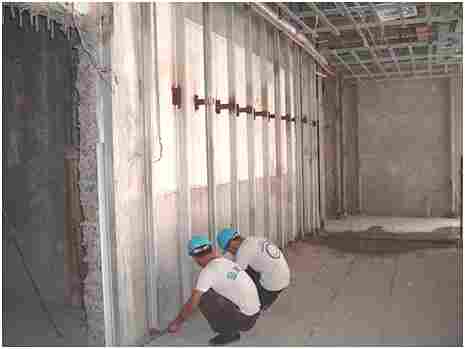

在固定件上安装龙骨
C.干挂件安制

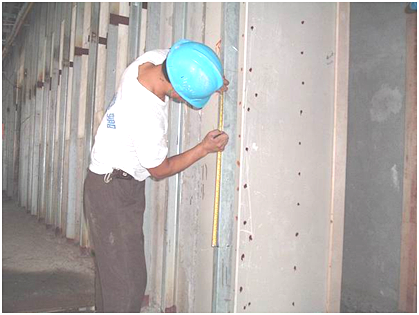

1.在钢基层上弹出安装石材的位置线、分割线

弹出石材分隔线
2.挂线事先用经纬仪打出大角两个面的竖向控制线

3.竖向控制线最好离大角10cm—15cm的位置上,以便随时检查垂直挂线的准确性

4.根据弹好的线满焊连接固定挂件的角钢

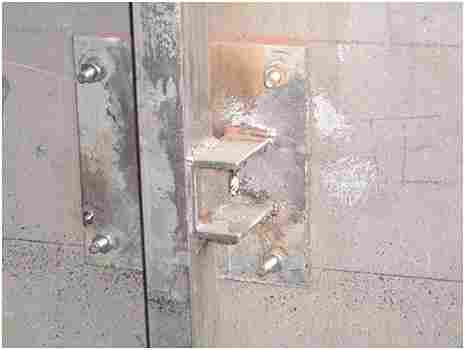

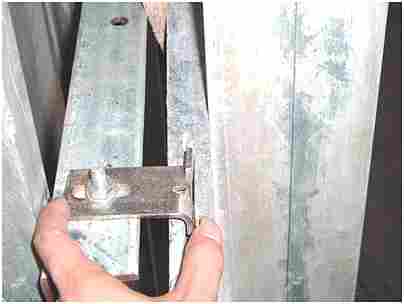

5.根据石材大小在角钢上打孔安放干挂件

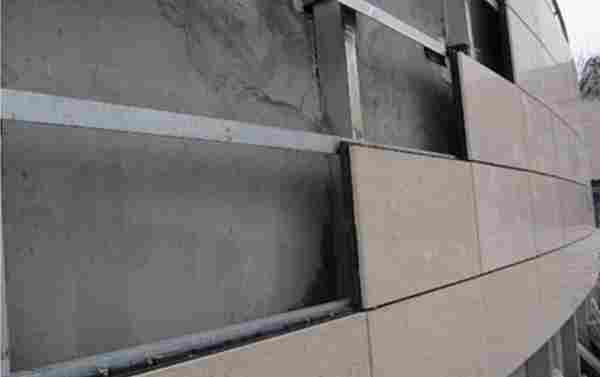

D.石材调整固定

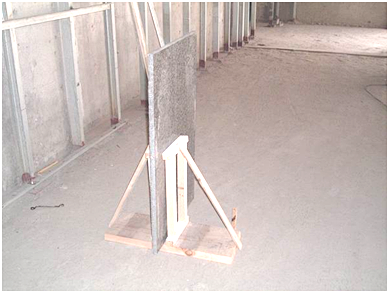

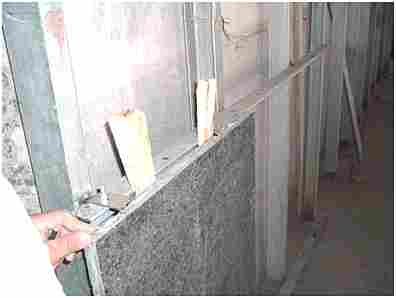

1.用支架暂时固定石板,依次安装底层石板

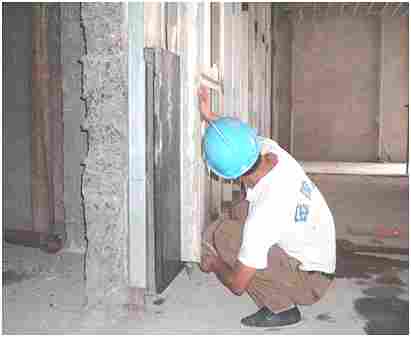

2.石材侧面按挂件间距开固定槽

3.面板暂时固定后,调整水平、垂直

4.调整面板上口的连接件的距墙空隙,直至面板垂直

5.检查,调整板缝均匀

6.检查石板水平与垂直度,板面高低

7.安装侧面的连接铁件,把底层面板靠角上的一块就位
D.清理工作
1.掀掉石材表面的防污条,用棉丝将石板擦净;
2.去除石材表面粘结的杂质;
3.对成品做相应的保护。
·质量要求及验收相关规范·
主控项目
1、饰面石材板的品种、防腐、规格、形状、平整度、几何尺寸、光洁度、颜色和图案必须符合设计要求,并有产品合格证。检验方法:观察和尺量检查;检查材质合格证书和检测报告。
2、面层与基底应安装牢固;粘贴用料、干挂配件必须符合设计要求和国家现行有关标准的规定,碳钢配件需做防锈、防腐处理。焊接点应作防腐处理。检验方法:观察;检查合格证书。
3、饰面板安装工程的预埋件(或后置埋件)、连接件的数量、规格、位置、连接方法和防腐处理必须符合设计要求。后置埋件的现场拉拔强度必须符合设计要求。饰面板安装必须牢固。检验方法:手扳检查;现场拉拔检测;隐蔽验收。
一般项目
1、表面平整、洁净;拼花正确、纹理清晰通顺,颜色均匀一致;非整板部位安排适宜,阴阳角处的板压向正确。检验方法:观察。
2、缝格均匀,板缝通顺,接缝填嵌密实,宽窄一致,无错台错位。检验方法:观察。
3、突出物周围的板采取整板套割,尺寸准确,边缘吻合整齐、平顺,墙裙、贴脸等上口平直。检验方法:观察和尺量检查。
4、滴水线顺直,流水坡向正确、清晰美观。检验方法:观察。
