在精装修和公装酒店等工程项目中,经常有实木与大理石这两种材质的拼接收口。


有木则雅,有石则贵,木与石的组合与碰撞,高贵典雅,低调奢华,是如今不少项目的首选材料组合。


熟练掌握石材与实木的收口拼接工艺,也是我们做项目的要求之一。


本篇文章关于石材与实木拼接收口工艺。


将从以下四种拼接工艺和施工步骤及部分实例进行展开:


1、不锈钢嵌条

2、硅酮密封胶收口

3、倒角

4、企口拼接

5、施工步骤

6、实例展示

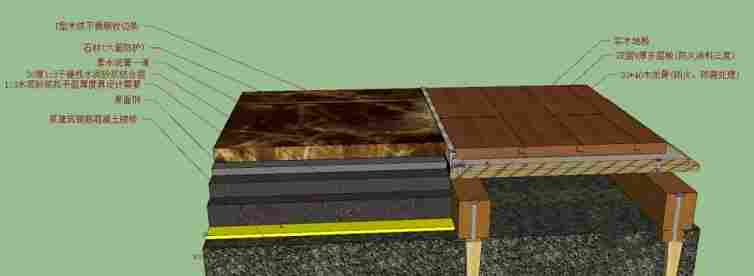

一、不锈钢嵌条




施工流程


基层地面处理——水泥砂浆找平——定标高、弹线——选料——板材浸水湿润——安装标准块——摊铺水泥砂浆——铺贴石材——灌缝——清洁——养护交工




用料分层做法


1、原建筑钢筋混凝土楼板

2、素色水泥捣浆

3、30厚1:3水泥砂浆找平层

4、30厚1:3干硬性水泥砂浆结合层

5、素水泥膏一道

6、石材(六面防护)

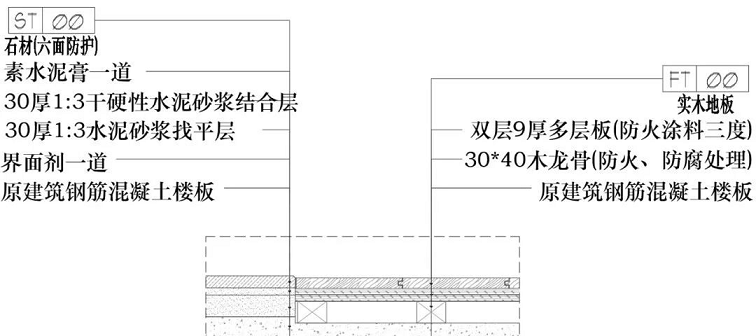

7、T型木纹不锈钢收边条

8、30*40木龙骨(防火、防腐处理)

9、双层9厚多层板(防火涂料三度)

10、实木地板

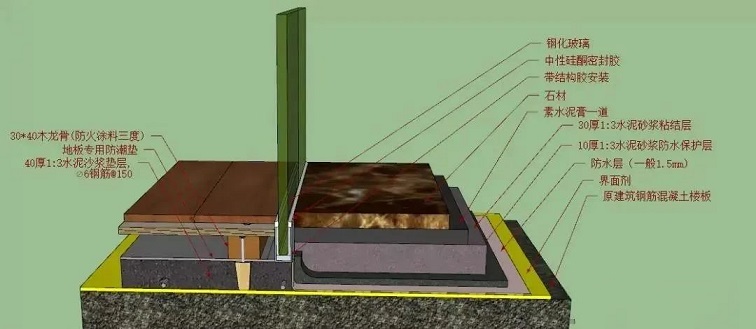

二、硅酮密封胶收口




施工流程


清扫整理基层地面——水泥砂浆找平——定标高、弹线——选料——板材浸水湿润——安装标准






用料分层做法


1、原建筑钢筋混凝土楼板

2、40厚1:3水泥沙浆垫层,6钢筋@150mm

3、地板专用防潮垫

4、实木免漆地板

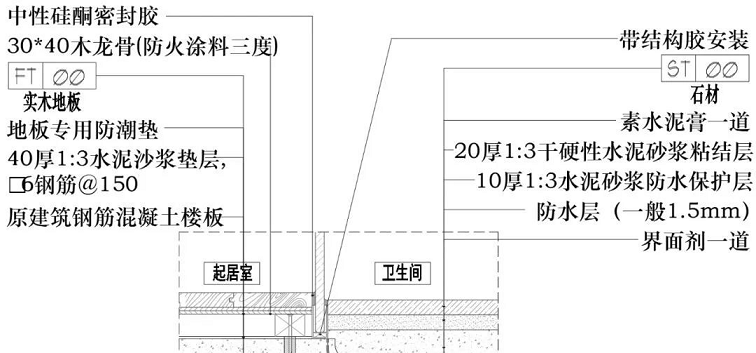

5、30*40木龙骨(防火涂料三度)

6、中性硅酮密封胶

7、带结构胶安装

8、素色水泥捣浆

9、防水层(一般1.5mm)

10、10厚1:3水泥砂浆防水保护层

11、20厚1:3干硬性水泥砂浆粘结层

12、素水泥膏一道

13、石材




三、倒角




施工流程


清扫整理基层地面——水泥砂浆找平——定标高、弹线——选料——板材浸水湿润——安装标准块——摊铺水泥砂浆——铺贴石材——灌缝——清洁——养护交工





用料分层做法


1、原建筑钢筋混凝土楼板

2、素色水泥捣浆

3、30厚1:3水泥砂浆找平层

4、30厚1:3干硬性水泥砂浆结合层

5、素水泥膏一道

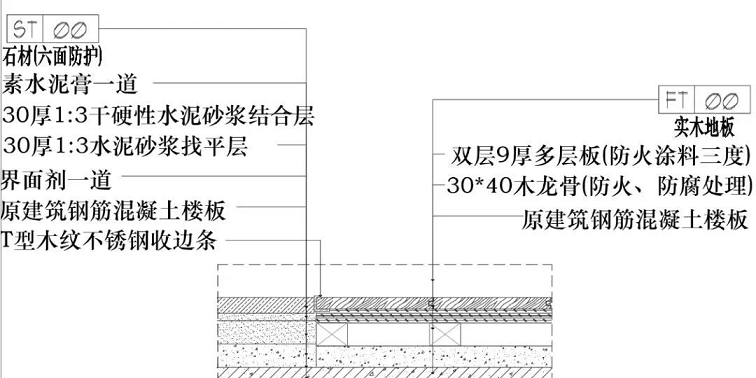

6、石材(六面防护)

7、30*40木龙骨(防火、防腐处理)

8、双层9厚多层板(防火涂料三度)

9、实木地板


四、企口拼接




施工流程


清扫整理基层地面——水泥砂浆找平——定标高、弹线——选料——板材浸水湿润——安装标准块——摊铺水泥砂浆——铺贴石材(石材已处理)——灌缝——清洁——养护交工





用料分层做法


1、原建筑钢筋混凝土楼板

2、素色水泥捣浆

3、30厚1:3干硬性水泥砂浆结合层

4、素水泥膏一道

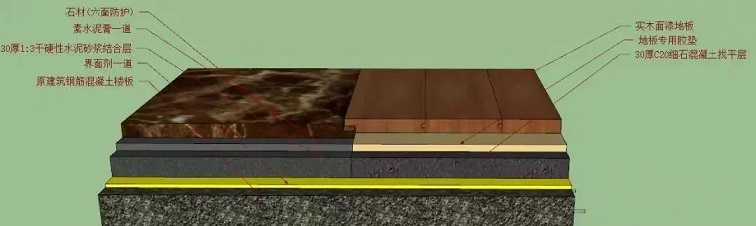

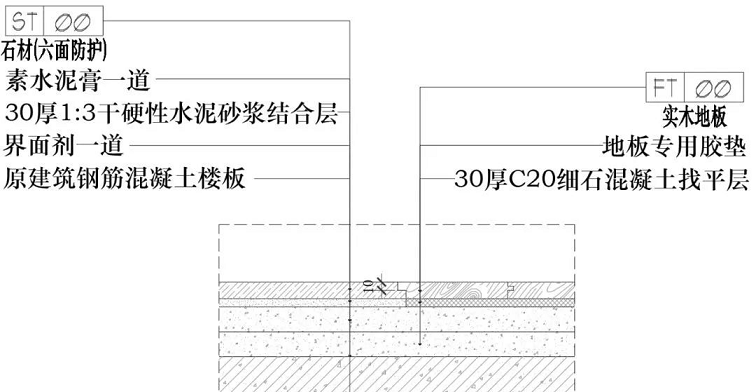

5、石材(六面防护)

6、30厚C20细石混凝土找平层

7、地板专用胶垫

8、实木面漆地板




五、施工步骤

1、压条(用于遮盖两个同一水平高度的材料与材料的缝隙的压条):


金属嵌条在水泥砂浆层到石材与木地板之间,延展性极佳的金属能缓冲热胀冷缩对材料产生的压力。


2、留缝(在石材与木地板之间留缝隙过渡起到热涨冷缩缓冲作用):


地板铺到尽头时的缝隙处理和收口问题,都是留给缝来处理。

通常出现在:无踢脚线之处,地台,台阶,楼梯洞口。


3、错缝(用于材料或不同材料的高低差收口):


在铺石材和木地板之前,计算两者的完成面的标高,两者平接,在平接口下面多安装一个龙骨,然后地板与地砖交接的地方,地板倒一个1-2mm的角然后用透明硅胶抹平。


4、密缝(密缝即两块材中间不需要填缝不同材料接在一起):


若是木地板,需要订钉固定和石材衔接的地方是可以不使用压条,正常情况会在同一个平面,装平压条基本位于门下,关门后看不见压条,且实木地板已经固定在龙骨上面,受冷热变形影响并不会很大。
